Na.
|
JINA LA
MRADI
|
WIGO
(SCOPE) YA MRADI
|
GHARAMA
ZA MRADI (TSH.)
|
KIASI
CHA MAJI CHA UZALISHAJI (Lita/Siku)
|
MUDA WA
UTEKELEZAJI (MIEZI)
|
IDADI YA
WANUFAIKA
|
MAENEO
NUFAIKA
|
KAZI
ZILIZOKWISHA FANYIKA
|
HALI YA
MRADI
|
1
|
Ntangano
|
Ununuzi
wa bomba na Viungio vyake, Ununuzi wa vifaa vya ujenzi, Ujenzi wa
Banio, Ulazaji wa Bomba kuu 4'' umbali wa mita 1,000, Ujenzi wa
Chujio la Maji, Ulazaji wa Bomba za kusambaza maji (6'', 4'' n.k,)
umbali wa mita 5,520m.
|
400,000,000
|
1,000,000
|
12
(April 2021- June 2022)
|
15,000
|
Uyole
eneo la Ikhanga, Mwahara na Iganjo
|
Ununuzi
wa bomba na viungio vyake na vifaa vya ujenzi (95%) Ujenzi wa
banio la Maji (100%), Ulazaji wa bomba kuu mita 1,000 (100%),
Ujenzi wa Chujio la Maji (95%), Ulazaji wa bomba za kusambaza maji
(98%)
|
Unaendelea
kutekelezwa
|
2
|
Ilunga
|
Ununuzi wa bomba, viungio na
vifaa vya ujenzi, Ujenzi wa banio la Maji, Ulazaji wa bomba kuu
umbali wa kilometa 11.5, Ujenzi wa Chujio la Maji, Ujenzi wa Tanki
la Maji lenye ukubwa wa mita za ujazo 2,000, Ulazaji wa bomba za
kusambaza maji umbali wa kilometa 16.
|
4.8
Bilion
|
10,000,000
|
24
( Sept. 2021 - Sept.2023)
|
65,000
|
Iwambi
na Mbalizi
|
Ununuzi wa bomba, viungio na
vifaa vya ujenzi (50%), Ujenzi wa banio la Maji (100%), Ulazaji
wa bomba kuu umbali wa kilometa 11.5 (95%), Ujenzi wa Chujio la
Maji (10%), Ujenzi wa Tanki la Maji lenye ukubwa wa mita za ujazo
2,000 (0%), Ulazaji wa bomba za kusambaza maji umbali wa kilometa
16 (45%)
|
Unaendelea kutekelezwa
|
3
|
Nzovwe -
Iyela
|
Ununuzi
wa vifaa vya Ujenzi, bomba za maji na viungio vyake, Ujenzi wa
Banio la maji, Ulazaji wa Bomba kuu kutoka kwenye banio hadi Tanki
la Iyela umbali wa kilometa 4.5. { Sehemu ya kazi hizi
zinafadhiliwa na Mfuko wa UVICO na kazi zingine zinafadhiliwa na
Mbeya WSSA}
|
541,455,656
|
4,000,000
|
6
( Dec.2021 - June 2022)
|
55,000
|
Iyela,
Nelotia, Sisitila
|
Ununuzi wa vifaa vya Ujenzi,
bomba za maji na viungio vyake (100%), Ujenzi wa banio la maji
(100%), Ulazaji wa Bomba kuu kutoka kwenye banio hadi Tanki la
Iyela umbali wa kilometa 4.5 (100%).
|
Umetekelezwa
|
4
|
Kiwira
|
Ujenzi wa banio la Maji,
Ulazaji wa bomba kutoka kwenye chanzo hadi Tanki la Mwashaali kwa
makadilio ya sasa ni umbali wa kilometa 54km, Ujenzi wa Tanki za
Maji tatu zenye ukubwa wa mita za ujazo 10,000, Ujenzi wa Chujio
la Maji.
|
Kwa makadilio ya sasa:
200 Bilioni
|
125,000 CU/Siku
|
24 ( March 2022 -
March.2024
|
850,000
|
Jiji la Mbeya na Mji mdogo wa
Mbalizi
|
Kazi ya mapitio ya usanifu wa
mradi inaendelea ikiwemo tathimini ya athali za kimazingira.
|
Unaendelea kutekelezwa
|
5
|
Tukuyu
|
Ununuzi wa bomba za maji na
viungio vyake, Ununuzi wa vifaa vya ujenzi, Ulazaji wa bomba kuu
umbali wa kilometa 9.5, Ujenzi wa Tanki la Maji lenye ukubwa wa
mita za ujazo 1,500, Ujenzi wa Chujio la Maji lenye ukubwa wa mita
za ujazo 1,778 kwa siku, Ulazaji wa bomba za kusambaza maji umbali
wa kilometa 20, Ununuzi na ufungaji wa dira za maji 6,000 na
Utunzaji wa chanzo cha Mto Mbaka.
|
4.5 Bilion
|
21, 120 CU/Siku
|
24 (Sept. 2021
- Sept.2023)
|
63,647
|
Wananchi waishio mji wa
Tukuyu na Viunga vyake
|
Ununuzi wa bomba (3km),
Ulazaji wa bomba kuu umbali wa kilometa 3.
|
Umetekelezwa
|
6
|
Kyela -
Kasumulu
|
Ununuzi
wa bomba, viungio vya bomba na vifaa vya ujenzi, Ujenzi wa banio
la Maji, Ulazaji wa bomba kuu umbali wa kilometa 34, Ujenzi wa
Tanki la Maji lenye ukubwa wa mita za ujazo 2,000, Ujenzi wa
Chujio la Maji lenye ukubwa wa 25,360m3/d na ujenzi wa nyumba ya
watumishi eneo la chujio na Tanki na Ulazaji wa bomba za
kusambaza maji umbali wa kilometa 30.
|
4.7
Bilion
|
13,011
CU/Siku
|
24
(Oct. 2021 hadi Oct.2023)
|
114,704
|
Wakaazi
wa Mji wa Kyela na Kasumulu
|
Ununuzi
wa bomba kilometa 7.7, Ujenzi wa banio la Maji, Ulazaji wa bomba
kuu umbali wa kilometa 7.7.
|
Umetekelezwa
|
7
|
Shongo -
Mbalizi Project
|
Ujenzi
wa Banio, Ulazaji wa Bomba kuu na bomba za kusambaza maji 73.5 kwa
ujumla wake, Ujenzi wa Tanki la Maji (Lita 1,500,000).
|
3,345,000,000
|
8,000,000
|
12
(Jul.2019 - Jul.2020)
|
80,000
|
Mbalizi
na Viunga vyake
|
Ujenzi
wa Banio, Ulazaji wa Bomba kuu na bomba za kusambaza maji 73.5 kwa
ujumla wake, Ujenzi wa Tanki la Maji (Lita 1,500,000).
|
Umetekelezwa
|
8
|
Isyesye
Milimani (Mwashaali)
|
Ujenzi
wa Banio, Ulazaji wa Bomba kuu na bomba za kusambaza maji 13 kwa
ujumla wake, Ujenzi wa Chujio la Maji
|
400,000,000
|
1,000,000
|
8
(Aug.2020 - March 2021)
|
6,500
|
Isyesye
- Milimani
|
Ujenzi
wa Banio, Ulazaji wa Bomba kuu na bomba za kusambaza maji 13 kwa
ujumla wake, Ujenzi wa Chujio la Maji
|
Umetekelezwa
|
9
|
Nzovwe -
Isyesye
|
Ujenzi
wa Banio, Ulazaji wa Bomba kuu na bomba za kusambaza maji 6.2 kwa
ujumla wake, Ujenzi wa Tanki dogo la Maji, Ujenzi wa Nyumba ya
Pampu ya kusukuma maji na Ununuzi wa Pampu za Maji
|
830,000,000
|
4,000,000
|
7
(Dec.2020 Jul.2021)
|
65,000
|
Isyesye
Bondeni, Nanenane, RRM, Ilomba
|
Ujenzi
wa Banio, Ulazaji wa Bomba kuu na bomba za kusambaza maji 6.2 kwa
ujumla wake, Ujenzi wa Tanki dogo la Maji, Ujenzi wa Nyumba ya
Pampu ya kusukuma maji na Ununuzi wa Pampu za Maji
|
Umetekelezwa
|
PICHA ZA MIRADI

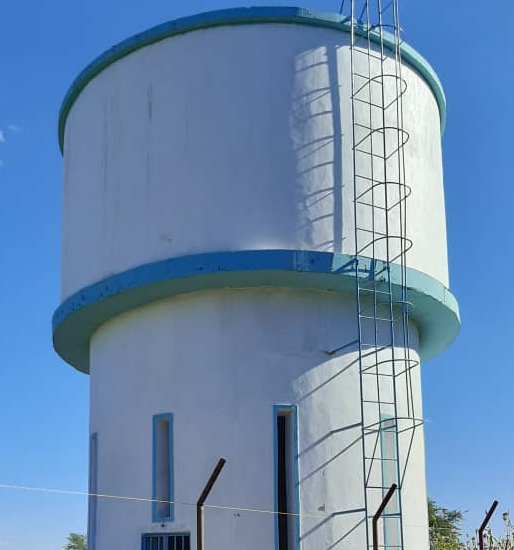

1. Ntangano

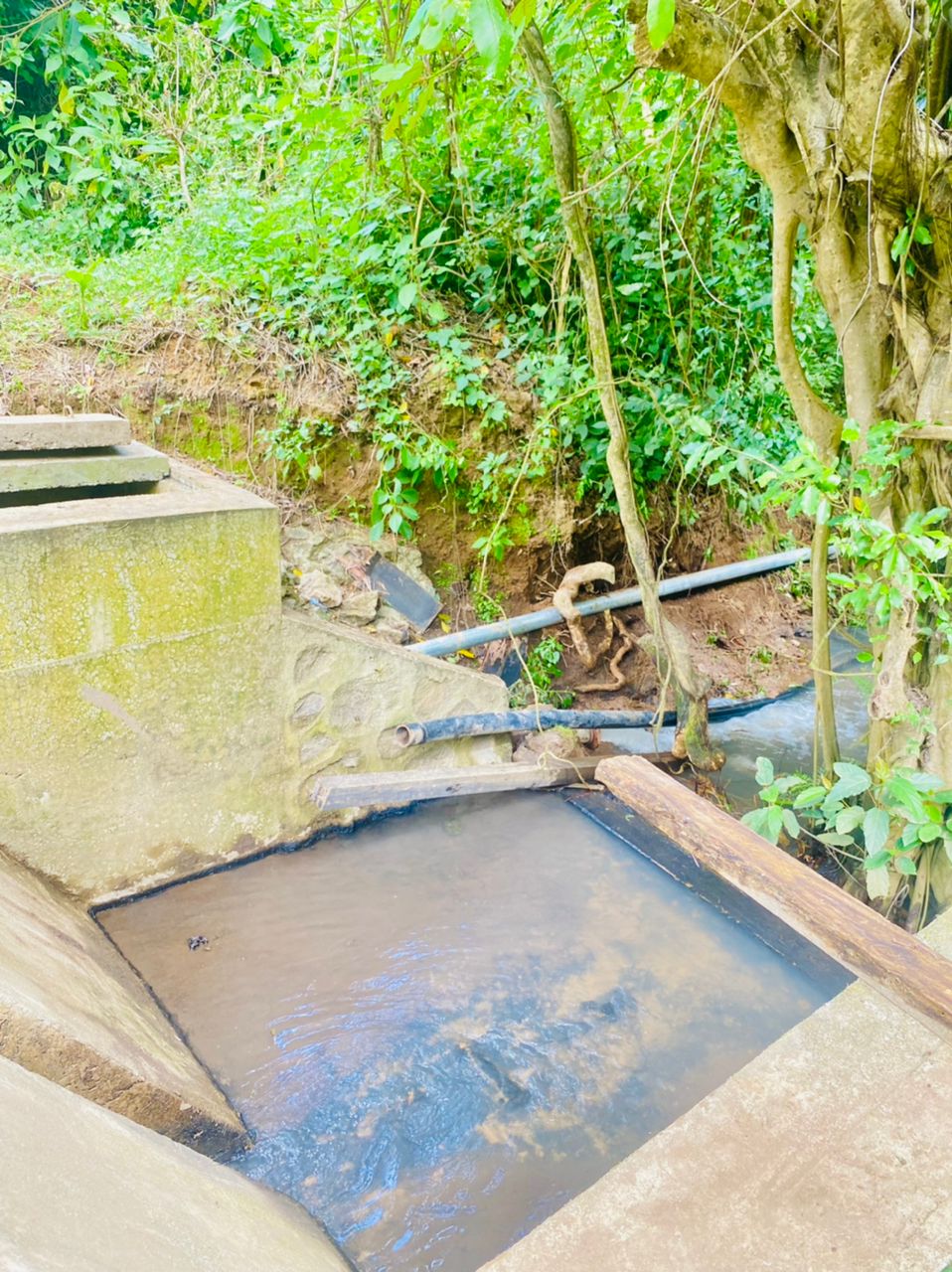

2. Ilunga

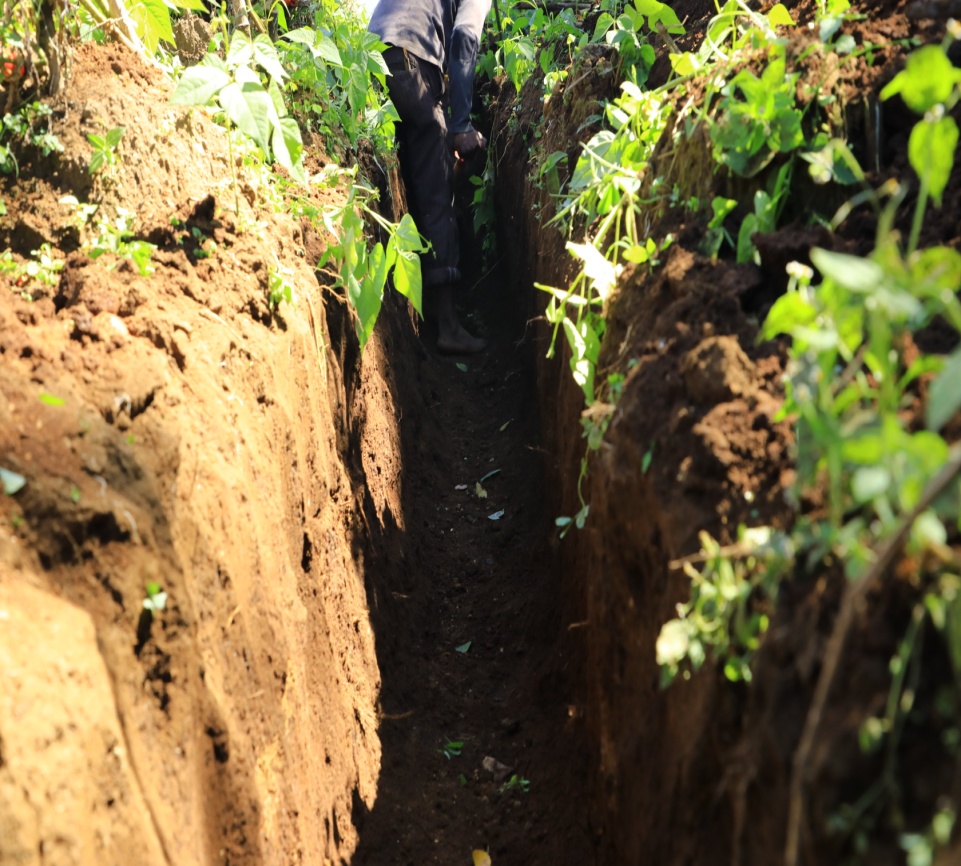

3. Nzovwe-Iyela
4. Kiwira

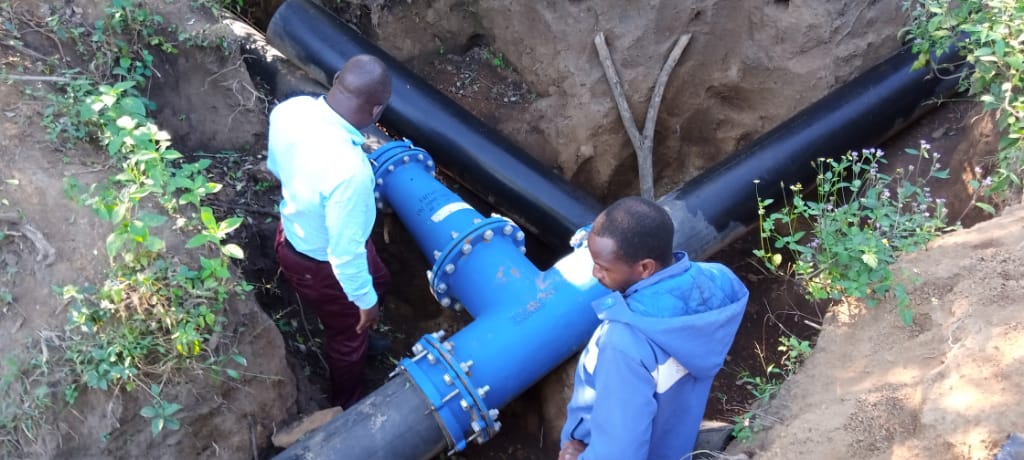

5. Shongo
6. Isyesye Milimani (Mwashali)
|
